Travaux Ecole Elementaire

Planning

Ces travaux vont être réalisés  sur 14 mois.

Tranche 1 :  2025 (de juillet à début Novembre)

  • La rénovation énergétique du bâtiment A. Camus



Tranche 2 : 2026 (de juillet à début septembre)

  • La rénovation énergétique du bâtiment G. Philipe.
  • L’extension de la cuisine accueillant des nouveaux vestiaires pour le personnel.
  • La modification de la cuisine existante.



La tranche 1 impose le transfert des classes Camus dans des Algécos sur une durée limitée (Septembre/Octobre).


Description des Travaux 2025

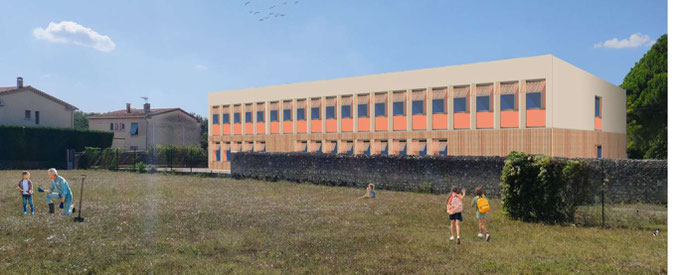

La rénovation du Bâtiment Camus a débuté le lundi 7 juillet, elle comprendra les travaux suivants :

  • Isolation par l’extérieur des façades et pose de nouveaux revêtements (bardage / enduit).
  • Isolation de la toiture
  • Remplacement des menuiseries extérieures et pose de brise-soleil.
  • Reprise des équipements de chauffage, de ventilation et des éclairages.
  • Mise aux normes des sanitaires dans le bâtiment (Préau et 1er étage)
  • Réfection complète des peintures.

Description des Travaux 2026

La rénovation du Bâtiment Gérard Philipe comprendra les travaux suivants :

  • Isolation par l’extérieur des façades et pose de nouveaux revêtements (bardage / enduit).
  • Remplacement des menuiseries extérieures et pose de brise-soleil.
  • Reprise des équipements de chauffage, de ventilation et des éclairages.
  • Mise aux normes des sanitaires du petit gymnase
  • Création d'un vestiaire pour les agents de la cantine
  • Mise aux normes de la cantine
  • Réfection complète des peintures.

Remerciements

Ces travaux ont nécessité que l'ensemble des classes du bâtiment A Camus soit vidé début juillet.

Nous remercions tous les enseignants qui ont préparé le déménagement des 8 classes du Bâtiment A Camus ainsi que les agents de la mairie : personnel d'entretien et services techniques.
